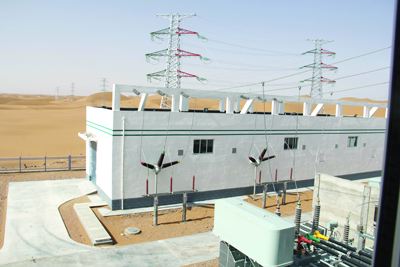

金石镁业110kV变电站工程:创新打造“好、省、快”工程

5月23日,金石镁业110kV输变电工程顺利通过了复验,具备了送电条件,比计划竣工时间提前了19天,且在保质保量的前提下节省了数千万元的建设成本。有哪些值得分享的经验呢?
对施工单位采取制约措施
为了加快工程建设,确保工程提前完工,不影响焦化等项目的顺利投产,热力项目部采取创新管理,要求施工单位按照施工工作量,制定月、周、日工作计划;与施工单位达成了提前受奖、延期受罚的激励措施,极大地激发了施工单位的工作热情,加快了施工力度;敦促电力安装公司增派现场施工人员。同时,热力项目部自己也同步实行了月、周、日工作计划和早会、周会和月度考核相结合的全方位管理,并设专人与施工单位、设备制造商实行全天候无缝对接。
对供货商的选择和制约措施
积极参与110kV八大系统设备的招标工作,及时向电业局提供了技术参数和供货设备厂家入围名单,在评标的全过程参与评分、录取,保证招标工作有序、公开、透明,价格按照最低价格中标;配合招标管理部立即与中标单位签订了技术协议和供货合同,对产品质量进行把关,做到低价不低质;要求承包商和供货商按合同和工程进展计划、工程节点执行,超期予以处罚。热力项目部由专人跟催设备到位情况,使整个过程不失监控;并督促阿盟电业局物资供应处,对侧葡萄墩220kV变电站间隔设备材料及时到场。
对审批、招标、付款环节的促进措施
为降低费用,项目部几经努力,多方磋商,争取到由我方自行确定对110kV线路和金石镁业110kV变电站的运行、检修维护,积极推进110kV线路代维护单位的招标工作,积极参与招标技术文件的制定和评标、定标。
为了不影响变电站工程的顺利送电,几个“提前”是关键:提前办理110kV变电站设备的保护定值计算;提前进行调度协议的签订;提前进行变电站值班人员的业务培训;提前进行葡萄墩110kV金石镁业出线间隔设备维护、运行、检修,远动设备代维护协议的签订;提前办理大用户分局供用电合同的签订及预购电费,并经过多方协调,将大用户分局原定的300万元预付电费降低为50万元。
为了不因付款问题影响工程进度,项目部积极协调公司各部门按时办理应付款项的相关手续,在符合付款条件、符合公司规定的前提下,甚至代对方办理相关付款手续;在设备到场和施工进度款支付上,我们要求公司和相关部门严格履行合同约定和付款时间,谁延误谁承担影响工期的责任,最终保证了没有因付款问题而影响到工程计划节点的顺利达成。
110kV变电站带电运行后,按常规即视作调试结束、转入付款程序,项目部立即传真各承包、供货商,要求必须及时消除尚存在的部分缺陷,在消除缺陷并经使用部门签字认可后,才视为调试合格、调试结束,才能进入合同约定的付款程序,确保了工程的质量;从技术、人力方面对承包、供货商予以大力支持,提高了对方处理问题的热情和速度,同时通过现场学习培训进一步培养锻炼了我方运行检修队伍,也相应地减轻了公司的财务压力,缓解了公司资金流的周转。
突破地区、行业束缚,创建新型合作模式,降低工程造价
在阿拉善境内,由电业局施工的项目,结算低于概算的情况尚属首例,即便是作为本土企业的庆华集团亦不能幸免。盾安打破了这种电业局垄断下的惯例,不但不增加费用反而减少了1,300万元!
经精心准备,各方协作,至6月26日凌晨1点,金石镁业110变电站一次性供电成功。在这个过程中,项目部全体人员深切地感受到团队协作、创新求变的重要性:它不仅让我们的事业走得更快,也走得更好、更扎实。
(金石镁业热力项目建设指挥部)
| 人物 | 专版 |
| 驾驶室里的舞者 | 精准把控战略节奏,当好指挥员 |
| “磨”出来的功绩,“带”出来的荣光 | 诚信经营,“里子”比“面子”更重要 |
| 平凡岗位上明亮的“六角之星” | 职业双通道,让每个员工都看到成长的希望 |
| 《盾安没有理由让合作伙伴赔钱》勘误说明 |
| 学习 | 管理 |
| 金石镁业110kV变电站工程:创新打造“好、省、快”工程 | 好文推荐: |
| 盾安环境家用空调部品事业部:活动带动基层,发展依靠大家 | 小事情 大道理 |
| 浙江华益:小夹具,大作为 | 什么是领导?怎样当领导? |
| 盾安阀门:采购出新招、寄售取双赢 |
| 学习 | 副刊 |
| 读书会 | 小荷才露 |
| 【本期推荐】 | 这一年,是工作的起始年 |
| 读书心得 | 这一年,是雏鹰展翅之年 |
| 比能力更重要的12种品格 | 这一年,将会更优秀 |
| 大美拉果错 |
